Neue Wege für Thalwil: Die Zürcherstrasse wird fit für die Zukunft
Sanierung zwischen Kreisel Albisstrasse und Tischenloostrasse für mehr Sicherheit, bessere Verkehrsführung und eine langlebige Infrastruktur
Der Belag der Fahrbahn in der Zürcherstrasse in Thalwil im Bereich Kreisel Albisstrasse bis Tischenloostrasse weist an vielen Stellen verschiedene Risse, Spurrinnen und Flicken auf. Im Auftrag des Kantons Zürich wird die Zürcherstrasse in Thalwil auf dem Abschnitt vom Kreisel Albisstrasse bis Tischenloostrasse saniert.
Zur Verbesserung der Verkehrsabwicklung, Rad- und Fussgängersicherheit sollte der Strassenbelag vollständig erneuert und die Linienführung am seeseitigen Strassenrand angepasst werden. Ebenfalls zum Fussgängerschutz wurde ein neuer Fussgängerstreifen mit Schutzinsel oberhalb der Unterführung, welche an die Gemeinde Thalwil abgetreten wurde, projektiert und die bestehende Fussgängerschutzinsel verbreitert. Zusätzlich zum Strassenbau liess die Wasserversorgung Thalwil eine Wasserleitung und einen Hydranten erneuern.
Damit die Strasse während der Sanierung durchgehend befahrbar bleibt, wurde etappenweise gearbeitet. Die Lage direkt am Kreisel stellte sich dabei als Herausforderung heraus, da während der Bauarbeiten die Verkehrsführung mehrfach umgestellt werden musste. Falschfahrer, Rotfahrer und das hohe Verkehrsaufkommen führten teilweise zu langen Wartezeiten an den Ampeln.

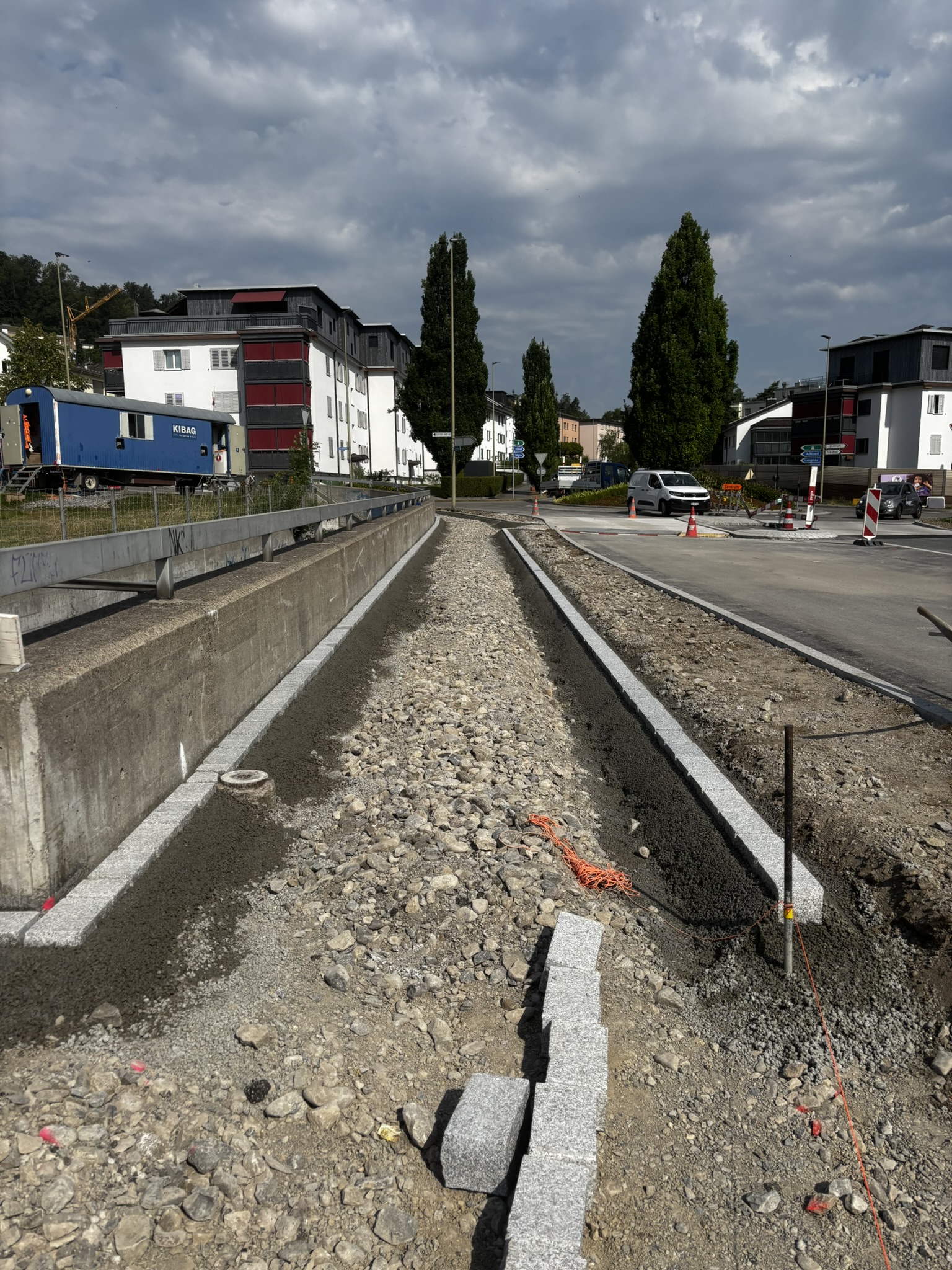

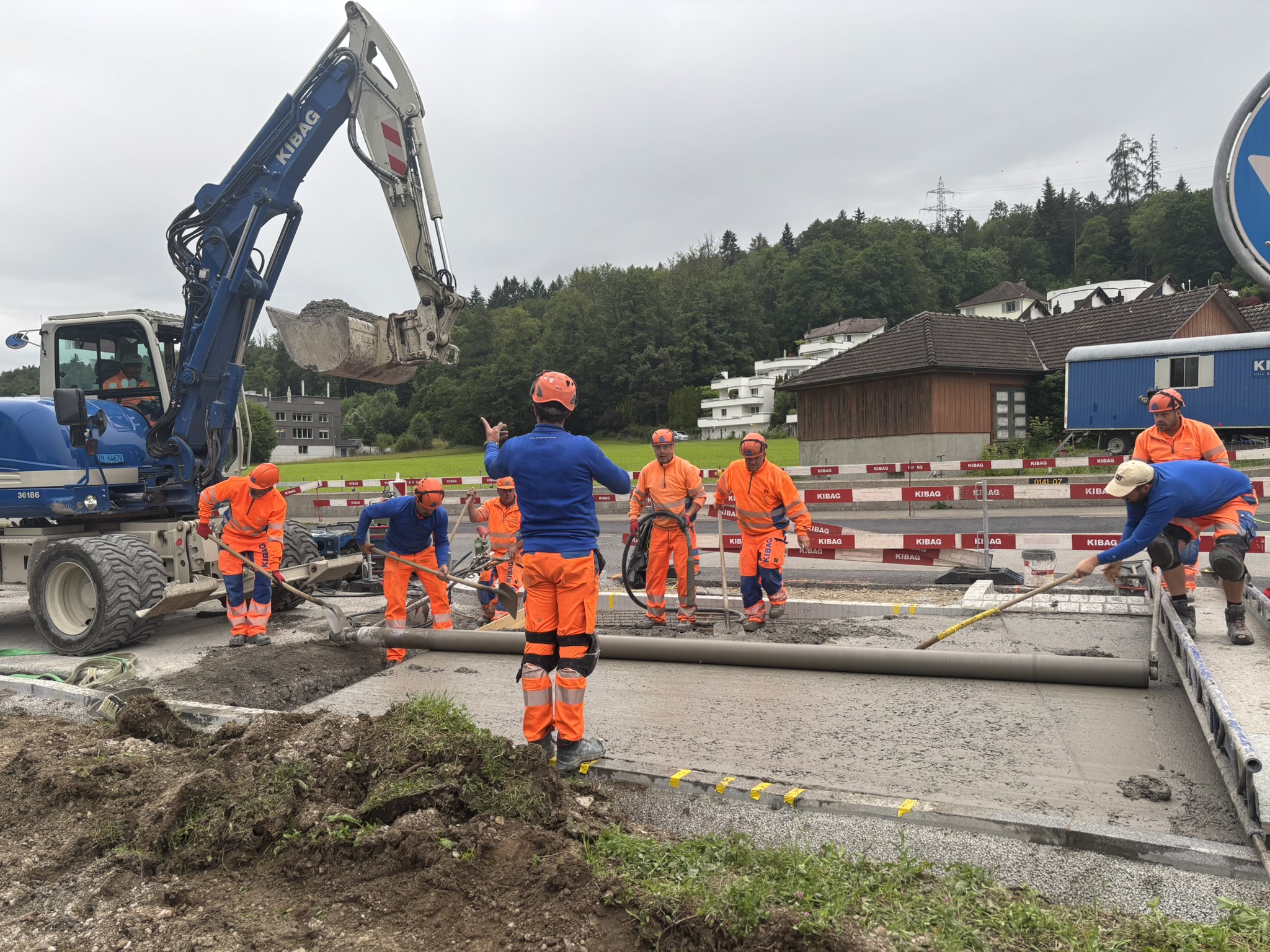

In der ersten und zweiten Etappe wurde jeweils see- resp. bergseitig der Gehweg instandgesetzt. Konkret bedeutete dies abbrechen der bestehenden Randabschlüsse, Betonplatten und des Belags. Auf der Seeseite wurde ein Kandelaber neu verkabelt, die Hälfte der Wasserleitung gebaut und der neue Hydrant aufgestellt. Bergseitig wurde die andere Hälfte der Wasserleitung erstellt und mit der Hauptleitung verbunden. Nach dem Abbrechen wurden die neuen Randabschlüsse versetzt, die zwei Fussgängerinseln jeweils halbseitig erstellt, die neue Betonplatte eingebaut und anschliessend der Belag im Gehweg eingebaut.

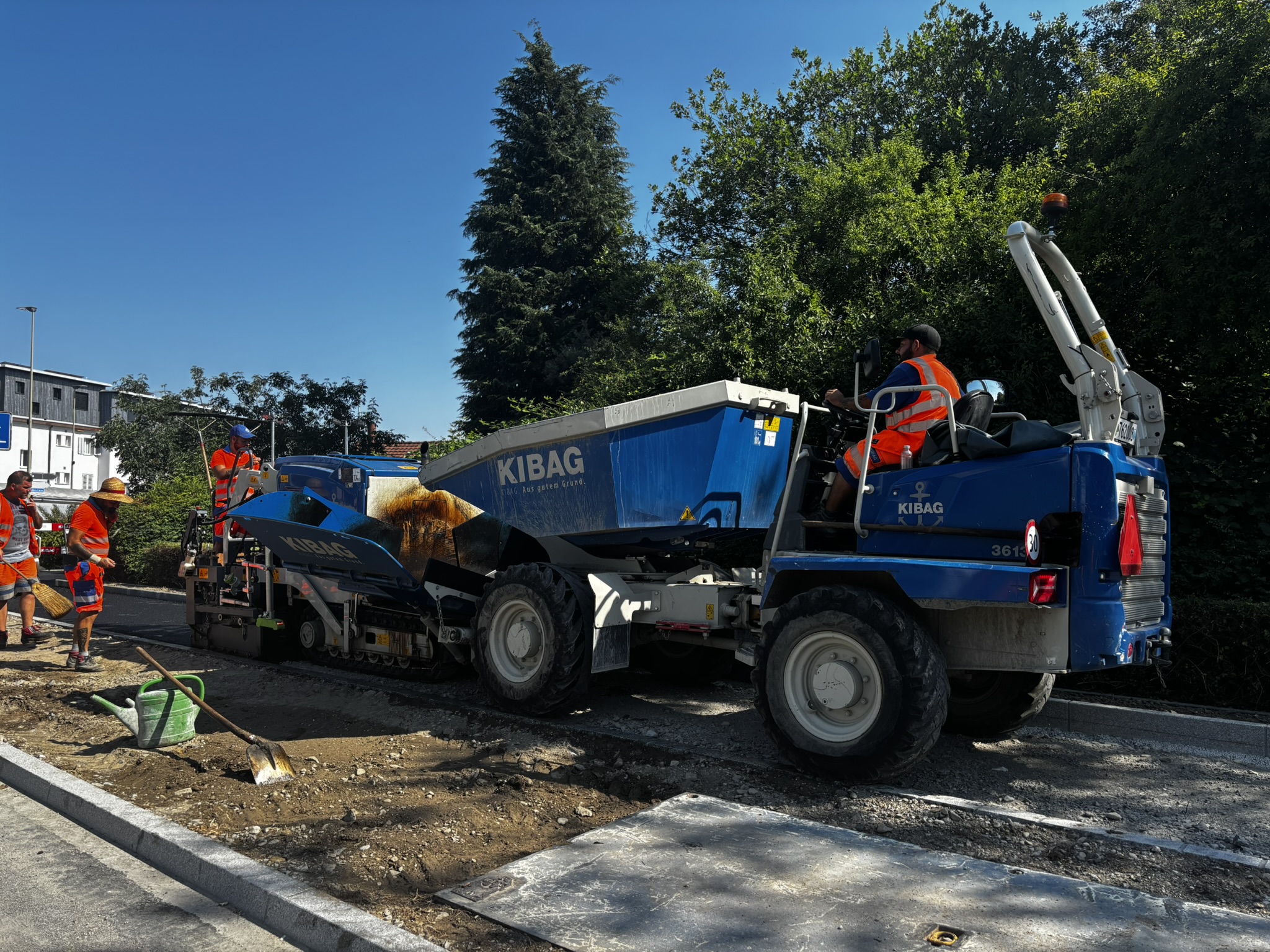

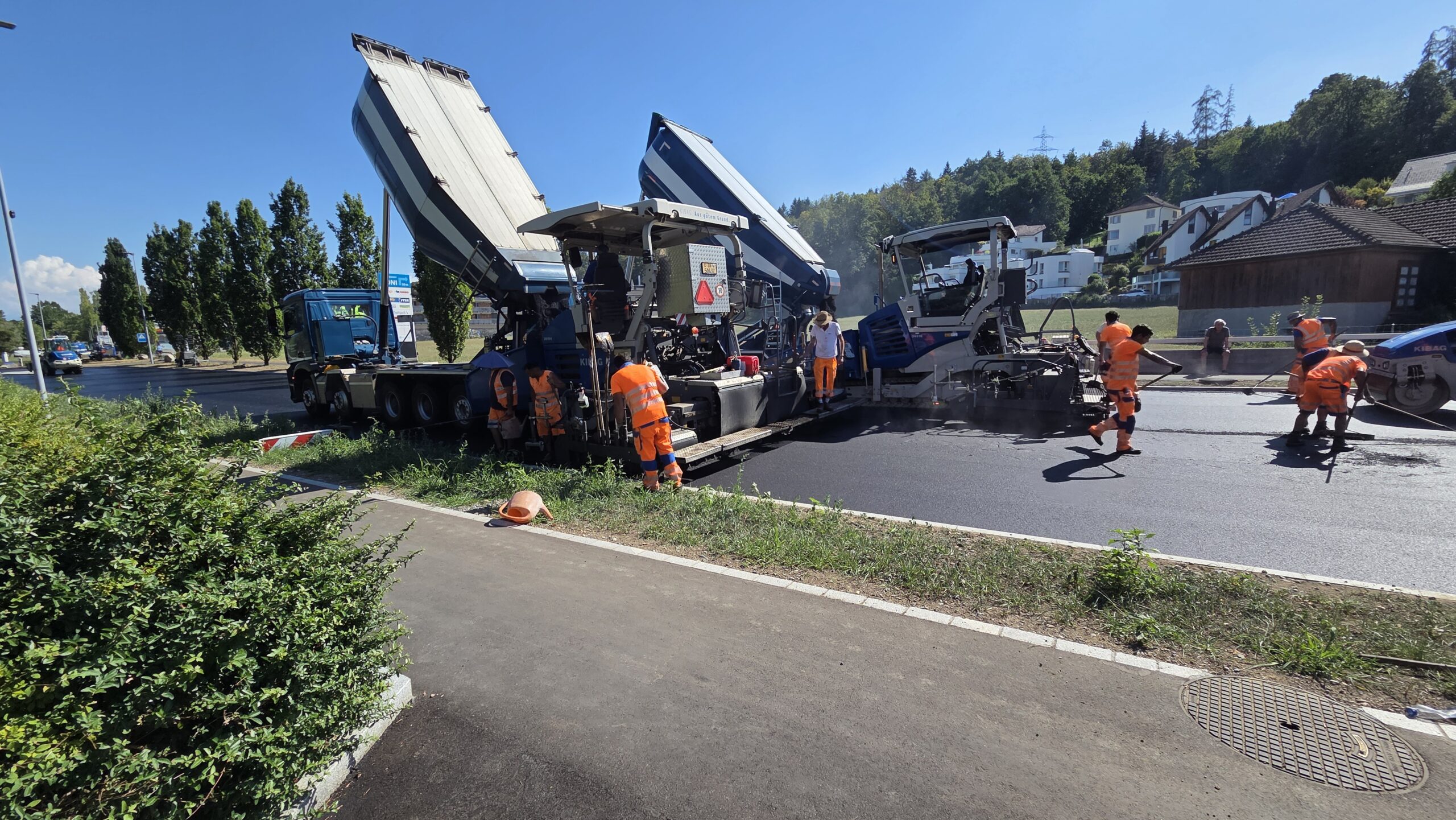

Die dritte Etappe erfolgte am Wochenende vom 07.–09. August 2026. Während der Vollsperrung wurde der neue Fahrbahnbelag eingebaut. In dieser Zeit erfolgte das Ausfräsen des bestehenden Belags sowie der vollständige Ersatz der Trag-, Binder- und Deckschicht. Ganz fertig ist die Zürcherstrasse aber erst im November, wenn die Bäume in der seeseitigen Rabatte gepflanzt werden können.
